EVN báo lãi vượt kế hoạch, giảm lỗ lũy kế 2022-2023 nhưng cung ứng điện miền Bắc vẫn tiềm ẩn rủi ro

Tổng kết năm 2025, EVN báo lãi với doanh thu hợp nhất tăng 10,3%, đạt hơn 645.000 tỷ đồng. Dù tài chính khởi sắc, tập đoàn vẫn cảnh báo việc cung ứng điện miền Bắc mùa khô còn nhiều thách thức.

Tại hội nghị tổng kết năm 2025 và triển khai kế hoạch 2026 diễn ra sáng 29/12, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn cho biết, hệ thống điện quốc gia tiếp tục được mở rộng, giữ vững vị trí thứ hai trong khu vực ASEAN về công suất nguồn.

điện 3s
 Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn.

Đến cuối năm 2025, tổng công suất nguồn điện của Việt Nam đạt khoảng 87.600 MW, tăng khoảng 6.400 MW so với năm 2024. Trong đó, nguồn điện năng lượng tái tạo gồm điện gió, điện mặt trời và sinh khối đạt 24.453 MW, chiếm 27,9%; nhiệt điện than đạt 28.100 MW, chiếm 32,1%; thủy điện đạt 24.640 MW, chiếm 28,1%. Số liệu này khẳng định quy mô hệ thống điện Việt Nam đứng thứ 2 khu vực ASEAN.

Về sản lượng, toàn hệ thống năm 2025 ước đạt 322,8 tỷ kWh, tăng 4,6% so với năm trước. Sản lượng điện sản xuất thuộc công ty mẹ EVN đạt 55,01 tỷ kWh, chiếm 17,7%, còn các nhà máy ngoài EVN đạt 180,37 tỷ kWh, chiếm 58%. Sản lượng điện thương phẩm toàn tập đoàn ước 287,9 tỷ kWh, tăng 4,9% so với năm 2024, trong đó miền Bắc tăng trưởng 6,6%, miền Trung 3% và miền Nam 2,5%.

Bức tranh tài chính của EVN cũng sáng sủa khi tổng doanh thu hợp nhất đạt 645.195 tỷ đồng, tăng 10,3%. Doanh thu công ty mẹ đạt 543.779 tỷ đồng, vốn chủ sở hữu tăng hơn 21% đạt khoảng 245.000 tỷ đồng. Hoạt động kinh doanh công ty mẹ ghi nhận lợi nhuận vượt chỉ tiêu Bộ Tài chính giao, tạo nguồn lực quan trọng để giảm lỗ lũy kế 2022-2023.

điện 1s

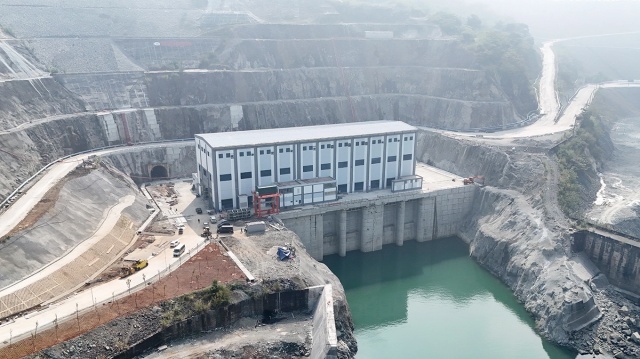

Dự án Nhà máy Thủy điện Hòa Bình mở rộng là một trong các công trình trọng điểm được hoàn thành năm nay. Ảnh: EVN

Trong đầu tư xây dựng, giai đoạn 2021-2025, EVN hoàn thành đạt và vượt các chỉ tiêu Thủ tướng giao, giải ngân vốn ước 492.483 tỷ đồng. Tập đoàn đã khởi công 7 dự án nguồn và hoàn thành 4 dự án trọng điểm như Thủy điện Hòa Bình mở rộng, Ialy mở rộng, Nhiệt điện Quảng Trạch I, Thủy điện Trị An mở rộng.

Về đầu tư lưới điện, EVN hoàn tất 222/225 công trình truyền tải 500-220 kV, tổng chiều dài khoảng 10.000 km, dung lượng trạm biến áp 63.000 MVA. Các dự án trọng điểm như đường dây 500 kV Quảng Trạch – Phố Nối (2024) và 500 kV Lào Cai – Vĩnh Yên (2025) hoàn thành với thời gian thi công kỷ lục, góp phần nâng cao khả năng vận hành hệ thống điện quốc gia.

Tuy nhiên, EVN vẫn đối mặt với thách thức trong việc cung ứng điện miền Bắc, đặc biệt trong các tháng cao điểm mùa khô, khi công suất dự phòng còn hạn chế. Một số nhà máy chưa đạt chỉ tiêu kỹ thuật, đường dây và trạm biến áp vận hành đầy tải, đôi khi quá tải.

Ngoài ra, việc đầu tư lưới điện vẫn còn một số dự án chậm tiến độ do vướng mắc trong quy hoạch, chưa đồng bộ với kế hoạch sử dụng đất địa phương. Thủ tục chấp thuận chủ trương đầu tư, giải phóng mặt bằng và chuyển đổi mục đích đất rừng còn kéo dài, làm ảnh hưởng đến tiến độ triển khai các dự án trọng điểm.

Những nỗ lực của EVN trong năm 2025 cho thấy khả năng phục hồi tài chính rõ rệt, khi EVN báo lãi vượt chỉ tiêu và bắt đầu giảm lỗ lũy kế 2022-2023, đồng thời mở rộng sản lượng điện Việt Nam. Tuy nhiên, việc đảm bảo cung ứng điện miền Bắc vẫn là bài toán khó, đòi hỏi tập đoàn tiếp tục nâng cao năng lực quản lý vận hành và đẩy nhanh tiến độ đầu tư lưới điện.

Năm 2026, EVN sẽ tiếp tục triển khai các dự án năng lượng mới, tăng cường phát triển lưới điện thông minh, đồng thời đảm bảo cung ứng điện an toàn, ổn định cho các khu vực, đặc biệt miền Bắc trong mùa khô, nhằm duy trì đà tăng trưởng bền vững và nâng cao hiệu quả tài chính.
